काठमाडौं \ नयाँ भरतपुर २२०/१३२ किलोभोल्ट (केभी) सबस्टेसन र हेटौंडा-भरतपुर-बर्दघाट २२० केभी डबल सर्किट प्रसारण लाइनको आज उदघाटन हुँदै छ । प्रधानमन्त्री प्रचण्डले आज सबस्टेसज र प्रसारण लाइनको उदघाटन गर्न लागेका हुन् । त्यसका लागि प्रधानमन्त्री प्रचण्ड आज मध्याह्न हवाई उडानमार्फत् चितवन जाँदै छन् ।

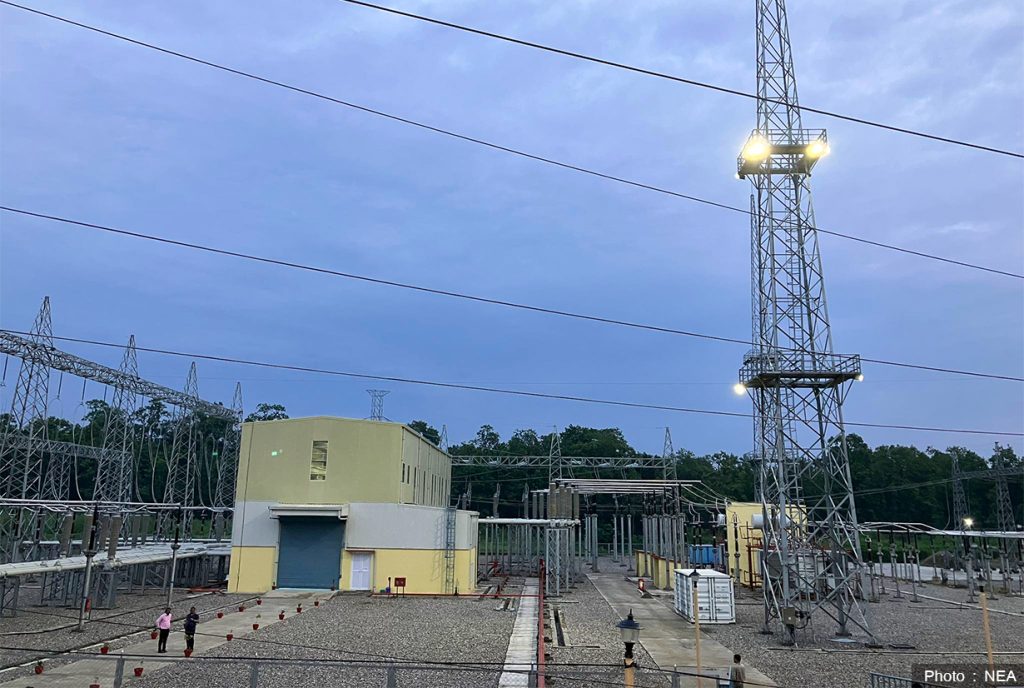

प्रधानमन्त्री प्रचण्डले चितवनको भरतपुर महानगरपालिका-११ आँपटारीमा मर्स्याङ्दी करिडोर २२० केभी प्रसारण लाइन आयोजनाअन्तर्गत निर्माण गरिएको ‘ग्याँस इन्सुलेटेड सबस्टेसन -जिआईएस)’ प्रविधिमा आधारित सबस्टेसनको उद्घाटन गर्ने कार्यक्रम छ ।
नेपाल सरकार तथा नेपाल विद्युत प्राधिकरणको लगानी र युरोपेली लगानी बैंक (ईआइबी)को सहुलितपूर्ण ऋणमा सबस्टेसन र नेपाल सरकार तथा प्राधिकरणको लगानी र विश्व बैंकको सहुलितपूर्ण ऋणमा हेटौंडा-भरतपुर-बर्दघाट २२० केभी प्रसारण लाइन निर्माण गरिएको हो ।
सबस्टेसन २०७७ को असारमा ठेक्का लागेर २०८० को साउनमा निर्माण सम्पन्न भएको थियो । यसको कूल लागत एक अर्ब ५२ करोड छ ।
हेटौंडा-भरतपुर-बर्दघाट २२० केभी प्रसारण लाइनको लम्बाइ करिब १४७ किलोमिटर छ । ७ अर्ब ९४ करोड कूल लागतमा निर्माण सम्पन्न भएको यो प्रसारण लाइनबाट एक हजार मेगावाटसम्म विद्युत् प्रवाह गर्न सक्ने क्षमता छ ।
हेटौंडा-भरतपुर र भरतपुर-बर्दघाट दुई खण्डमा विभाजन गरी यसको निर्माण गरिएको थियो । मकवानपुरको हेटौँडा उपमहानगरपालिका चौकीटोलस्थित पुरानो हेटौँडा सबस्टेसनबाट नयाँ भरतपुर सबस्टेसनसम्मको २२० केभी डबल सर्किट प्रसारण लाइनको एउटा सर्किटलाई १३२ केभीमा चार्ज गरिएको छ ।
दोस्रो खण्डअन्तर्गत नयाँ भरतपुर सबस्टेसनबाट सुरु भई बर्दघाट सबस्टेसनमा अन्त्य हुने ७४ किलोमिटर २२० केभी डबल सर्किट प्रसारण लाइनलाई हाल १३२ केभीमा सञ्चालनमा ल्याइएको छ ।
हेटौंडा-भरतपुर खण्ड निर्माणका लागि भारतीय कम्पनी आईकम टेलबीच २०६५ फागुनमा ठेक्का सम्झौता भएको थियो । तर, काम नगरी रणनीतिक महत्वको प्रसारण लाइनको काम अलपत्र पारेपछि प्राधिकरणले उक्त ठेक्का तोडी नयाँ टेण्डर गरेर बाँकी काम गराएको थियो ।
भरतपुर-बर्दघाट प्रसारण लाइनको लम्बाइ ७४ किलोमिटर प्रसारण निर्माणका लागि सेन्ट्रल चाइना पावर गि्रड इन्टरनेशनल इकोनमिक एण्ड ट्रेड कम्पनीसँग २०६७ साल कात्तिक महिनामा ठेक्का सम्झौता भएको थियो । कार्यसम्पादन सन्तोषजनक नभएपछि उक्त कम्पनीसँगको ठेक्का सम्झौता २०७४ जेठमा रद्द गरी प्राधिकरणले बाँकी काम गर्न नयाँ टेण्डर गरेको थियो । बाँकी रहेको काम गर्न चिनियाँ कम्पनी हेङटन अप्टिक्स् इलेक्टि्रकसँग २०७५ साउनमा ठेक्का सम्झौता भएको थियो ।
नवलपरासी विनयी त्रिवेणी गाउँपालिका-२ दुम्कीबासमा केही स्थानीयले प्रसारण लाइनको रुट परिवर्तनको माग गर्दै सर्वोच्च अदालतमा रिट दायर गरेका थिए । सर्वोच्च अदालतले २०७७ चैत २५ गते स्थानीयको माग बमोजिम अन्तरिम आदेश दिएपछि त्यस क्षेत्रमा पर्ने प्रसारण लाइनका दुई वटा टावर निर्माण रोकिएको थियो । तर सर्वोच्चले २०७९ असार १२ गते रिट खारेज गरेको थियो । त्यसपछि स्थानीयसँगको मुआब्जा तथा क्षतिपूर्तिका विषयमा निरन्तर छलफल गरी २०७९ चैतमा सहमति भएपछि निर्माण गरिएको थियो ।-अनलाइनखबरबाट
